成都市城市轨道交通近期建设规划(2013~2020年)调整方案
时间:2015-05-19 10:02来源:环保报 作者:信息发布 点击:
次
成都市城市轨道交通近期建设规划(2013~2020年)调整方案
国家发展改革委关于成都市城市轨道交通近期建设规划(2013~2020年)调整方案的批复
发改基础[2015]958号
四川省发展改革委:
报来《关于调整<成都市轨道交通近期建设规划(2013~2020)>的请示》(川发改[2014]320号)和《关于将成都市轨道交通18号线工程纳入<成都市轨道交通近期建设规划(2013~2020年)>的请示》(川发改[2015]87号)均悉。经研究,并商住房城乡建设部,现批复如下:
一、为适应城市发展需要,加强路网建设,推动项目实施,同意对《成都市城市轨道交通近期建设规划(2013~2020年)》进行调整。

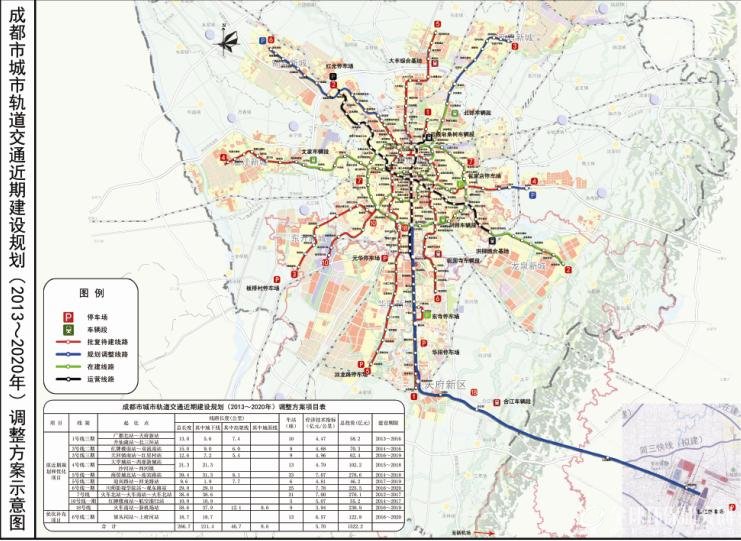

二、规划调整方案
(一)新增新机场线(18号线)。线路成都火车南站至成都新机场站,长58.6公里,设站9座,投资230亿元,规划建设期为2016~2019年。
(二)新增6号线二期工程。线路自望丛祠站至上府河站,长18.7公里,设站13座,投资122.77亿元,规划建设期为2016~2020年。
(三)新增4号线二期工程延伸工程线路长1.8公里,设站2座,投资10.08亿元。
(四)3号线三期工程中的三河站至红星村站段约7公里线路采用地下敷设方式,在饮马河站和石油大学站之间增设桂林路站,投资增加20.22亿元。
(五)5、6号线采用A型车。5号线一期、二期工程投资分别增加40.21亿元、7.93亿元;6号线一期工程投资增加35.98亿元。
调整后新增线路长度79.1公里,预计2020年成都市城市轨道交通运营里程将达到383公里。
三、因建设规划方案调整共增加投资467.2亿元,资本金占投资的比例为30%,由成都市财政承担,资本金以外的资金利用国内银行贷款解决。
四、请你委严格按照批准的城市轨道交通近期建设规划及调整方案,切实履行好项目审批职责,不得下放审批权限。进一步深化新增项目的前期工作,稳定工程方案,落实建设条件。加强监督检查,做好项目后评价和竣工验收等工作。我委将会同住房城乡建设部加强规划实施过程中的监管。
国家发展改革委
2015年5月6日
|
相关文章
- 成都天府新区将规划16座污水处理厂2015-05-25
- 长春市城市轨道交通近期建设规划(2010~2019年)发改基础[2015]1345号2015-06-24
- 武汉市城市轨道交通第三期建设规划(2015~2021年)发改基础[2015]1367号2015-06-24
- 成都环保产业已初具规模,但龙头企业少2015-06-30
- 成都:黑臭河渠历时三年分批整治 总投资33亿元2015-07-09
- 成都油烟在线监控系统下半年启用2015-08-24
推荐文章
-
全球及中国绿色甲醇行业分析报告,通过对2024-2025年绿醇市场调查研究,涉及行业政策、需求、供给竞争、技术、产业链、市场前景、市场风险及投资建议等,调研报告同时对2025-2030年发展趋势进行展望洞察。[详细]

政策法规
- [公司战略] 垃圾焚烧烟气治理降本增效的全新答案:GORE® DeNOx SCR催化脱硝滤袋
- [监测报告] GEP Research全球及中国绿色甲醇行业分析报告
- [监测报告] 丁二酸(酐)行业全产业链分析报告
- [咨询报告] GEP Research生物质绿色甲醇市场研究报告
- [咨询报告] GEP Research双碳双控市场机会研究报告(2024年)
- [政策法规] 中共中央 国务院关于加快经济社会发展全面绿色转型的意见
|
|
|
|
|
|
